由我司承建的青岛市民中心(西区地块)项目室内精装修工程,于2020年4月正式开始施工,在公司各级领导的鼎力支持以及建设单位、监理单位、设计单位及相关单位的密切配合下,该项目于2020年12月竣工,相关后续工作正在跟踪进行。
一、工程概况
1. 项目基本信息:本工程位于山东省青岛市黄岛区滨海大道以西、七墩山路以东、西海岸路以南、烟台前路以北,建筑面积23945平方米,装修面积8180平方米,地上5层,地下1层,建筑高度40.9米。
2. 施工内容:市民中心(西区地块)项目室内精装修—图书馆地上1-5层公区室内精装。
3. 承包方式:包工包料,部分主材甲供。
4. 合同额:约1000万元。
5. 合同工期:2020年4月1日—2020年10月31日(214日历天)
6. 实际工期:2020年4月1日—2020年12月31日(275日历天)
项目整体设计恢弘大气,通透明快的巨大玻璃幕墙极具现代色彩。立面呈现中国古典国学文化之底蕴,传统文化与现代工艺完美融合。
二、项目重点管控点
1. 质量管控重点
(1)坚持“样板引路制”
样板引路对于公共建筑精装修质量管理具有更加显著的作用,应在第一时间完成样板间的制作。样板间制作在公共建筑精装修中主要发挥以下4点作用:①材料认样的途径。②空间效果的真实反映。③可以将质量标准实物化。④找到质量薄弱环节,在大规模施工时,制定出更加切合实际的管理措施。
(2)吊顶标高与综合管线立体布置
公共区域的吊顶施工是精装交叉作业的汇集点,尤其是走廊的吊顶。走廊吊顶内隐藏着大量的机电管线,包括强电桥架、弱电桥架、热供热回管道、给水管道、排水管道、新风管道、消防管道、照明设备、烟感设备和广播设备等。
综合管线的布置方案是精装修施工技术的重点和难点。要改善精装修施工质量,不能只依据“有压让无压、小管让大管、电在水上”的施工原则,而是要绘制综合管线平面布置图和剖面图,最佳途径是建立综合管线的3D实体模型。
(3)标高控制线的管理
建筑物经过装饰装修将成为成品或半成品交付业主使用,前期主体结构施工所遗留的质量缺陷必须通过这一阶段进行整改、处理、隐蔽。所以这个阶段的测量工作的精度、质量直接影响到该工程的总体质量。其中标高控制线是各个专业施工的重要依据,是按图施工的前提条件,因此必须统一管理。
(4)成品保护管理
落实好成品保护管理,是精装质量改善的必要方法之一。做好成品保护,减少相互破坏,不仅可以提高一次成活质量,也可以增加团队的和谐精神。在公共建筑精装修施工中,要针对以下踏步石材成品、防水施工的成品、地面石材的成品、地面瓷砖的成品、水泥砂浆面层成品、木饰面的成品、吊顶的成品、门窗玻璃的成品、壁纸的成品、电盒成品等内容重点做好成品保护。
2.成本管控分析
(1)全费用成本分析

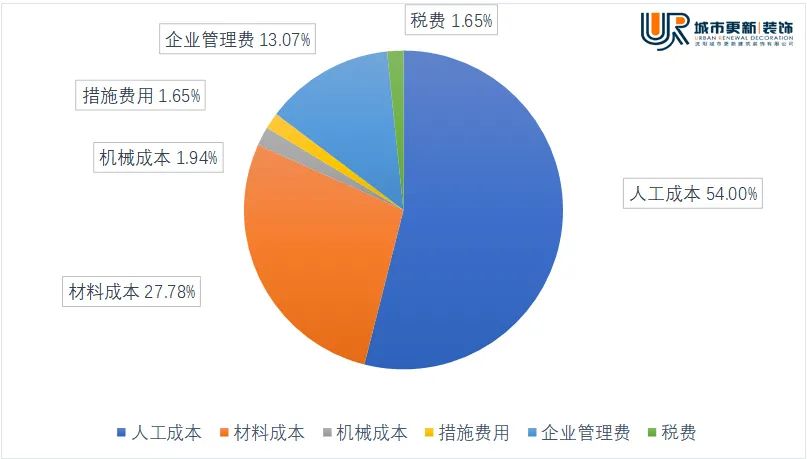

人工成本占总成本的54%;材料成本占总成本的27.78%;机械成本占总成本的1.94%;措施费用占总成本的1.65%;企业管理费占总成本的13.07%;税费占总成本的1.65%。
(2)人工成本分析

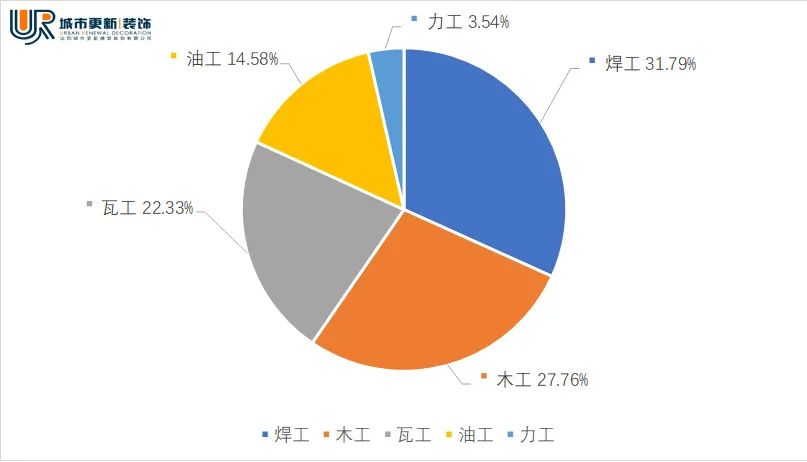

焊工成本占总人工成本的31.79%;木工成本占总人工成本的27.76%;瓦工成本占总人工成本的22.33%;油工成本占总人工成本的14.58%;力工成本占总人工成本的3.54%。
(3)材料成本分析
角钢、方管占总材料成本的25.48%;板材、龙骨占总材料成本的51.66%;腻子、界面剂占总材料成本的7.08%;水泥砂子占总材料成本的9.2%;小耗材占总材料成本的6.58%。
在项目全体员工的共同努力下,图书馆如期顺利交工,并得到业主的高度肯定。在这里,广大市民朋友将体验到历史与现代交织成诗,生活与远方碰撞出火花,美景与书香相映成趣。
